福岛第一核电站废炉进展有限 2051年目标仍无实现前景
- 1741658801958
- 来源:网络编辑
(亚太快讯消息)据NHK报道,福岛第一核电站的废炉工作虽取得部分进展,例如首次试验性采集核燃料残渣,但2051年完成废炉的目标仍无明确前景。

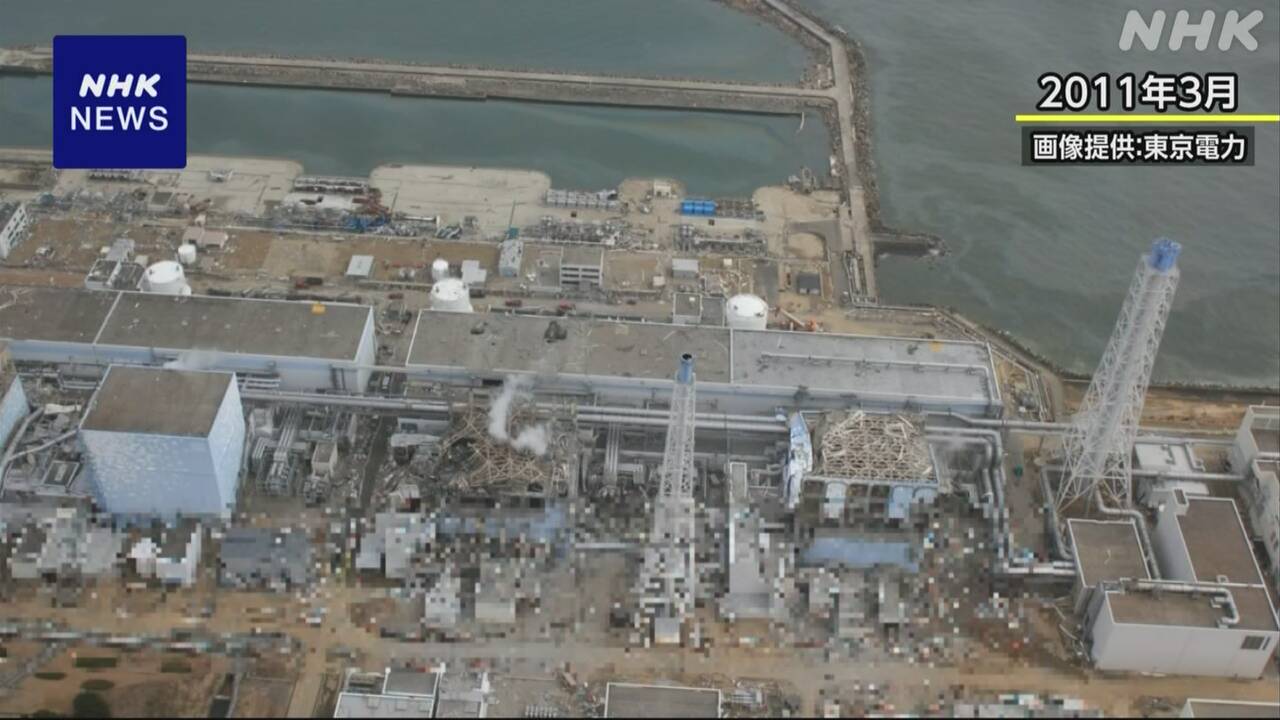

2011年东日本大地震引发的海啸导致福岛第一核电站失去冷却电源,1至3号机组堆芯熔毁(堆芯熔融),造成大量放射性物质泄漏。据估算,熔融核燃料残渣约880吨。
2024年11月,日本首次成功采集核燃料残渣,但仅0.7克,目前正进行详细分析,研究机构计划2024年夏季公布初步研究成果,以制定正式回收方案。东电预计2030年代初在3号机正式启动回收,并计划2024年内公布具体方法。
此外,处理水排放工作持续推进。2023年开始向海洋排放处理水,今年2月,部分储水罐已腾空并启动拆除。东电计划2025财年内拆除12座储罐,并建设核燃料残渣回收相关设施。
围绕处理水排放问题,中国仍维持对日本水产品的进口禁令,措施已持续一年半。不过,日中已达成协议,2024年9月以中国参与追加调查为前提,逐步恢复进口。今年2月,中国专家首次在IAEA框架下直接采集核电站处理水样本,分析结果或影响进口恢复进程。
尽管废炉工作部分推进,但整体进度严重滞后。核燃料残渣回收已推迟3年,1、2号机组乏燃料池燃料清理更推迟10年。
技术难度、现场风险评估不足、信息共享问题等因素导致管理失误和事故频发,原子能规制委员会等机构已要求东电改善管理体系。
在废炉完工遥遥无期的情况下,政府与东电是否调整目标、如何优化废炉计划,已成为新的课题。
